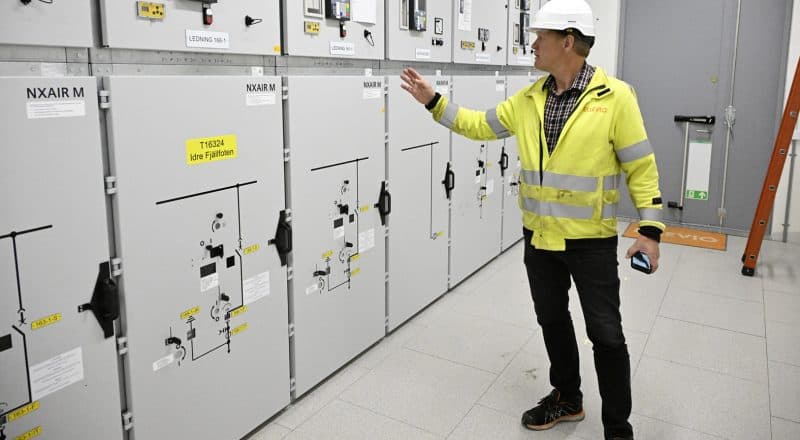

Torbjörn Persson är projektledare på Ellevio i norra Dalarna där ett jättejobb med att uppgradera elnätet nu är så gott som klart. Foto Nisse Schmidt

Ellevios storsatsning i Idre på plats

Under tisdagen bröts strömmen till byarna väster om ställverket i Idre. När Daniel Östman på Vattenfall slog av strömbrytarna så fanns ett dieselaggregat som fortsatte producera ström den tid det tog för Daniel att skarva ihop den nya kabeln.

Annons

— Snart ska hela den ledningen vara strömsatt och då har vi ett helt nytt lokalnät på plats här i Idre, säger Torbjörn Persson, som är projektledare på Ellevio i norra Dalarna och ansvarig för lokalnätet.

Ställverket i Gömslet på Västanåt i Idre har genomgått en omfattande modernisering och uppgradering. För mellan 50- och 60 miljoner kronor har både regionnätet och lokalnätet i Idre uppgraderats och det rejält. Tidigare har stora investeringar skett vid ställverket på Idre Fjäll.

Regionens satsning i Idre handlar om nya transformatorer som ska hantera strömmen på regionnätet, det nät som idag betjänas av strömmen som kommer till Idre på de befintliga 50 kilovoltsledningarna.

Från ställverket skickas sedan strömmen ut till konsumenterna genom lokalnätet och det är det nu som i det närmaste är att betrakta som helt nytt.

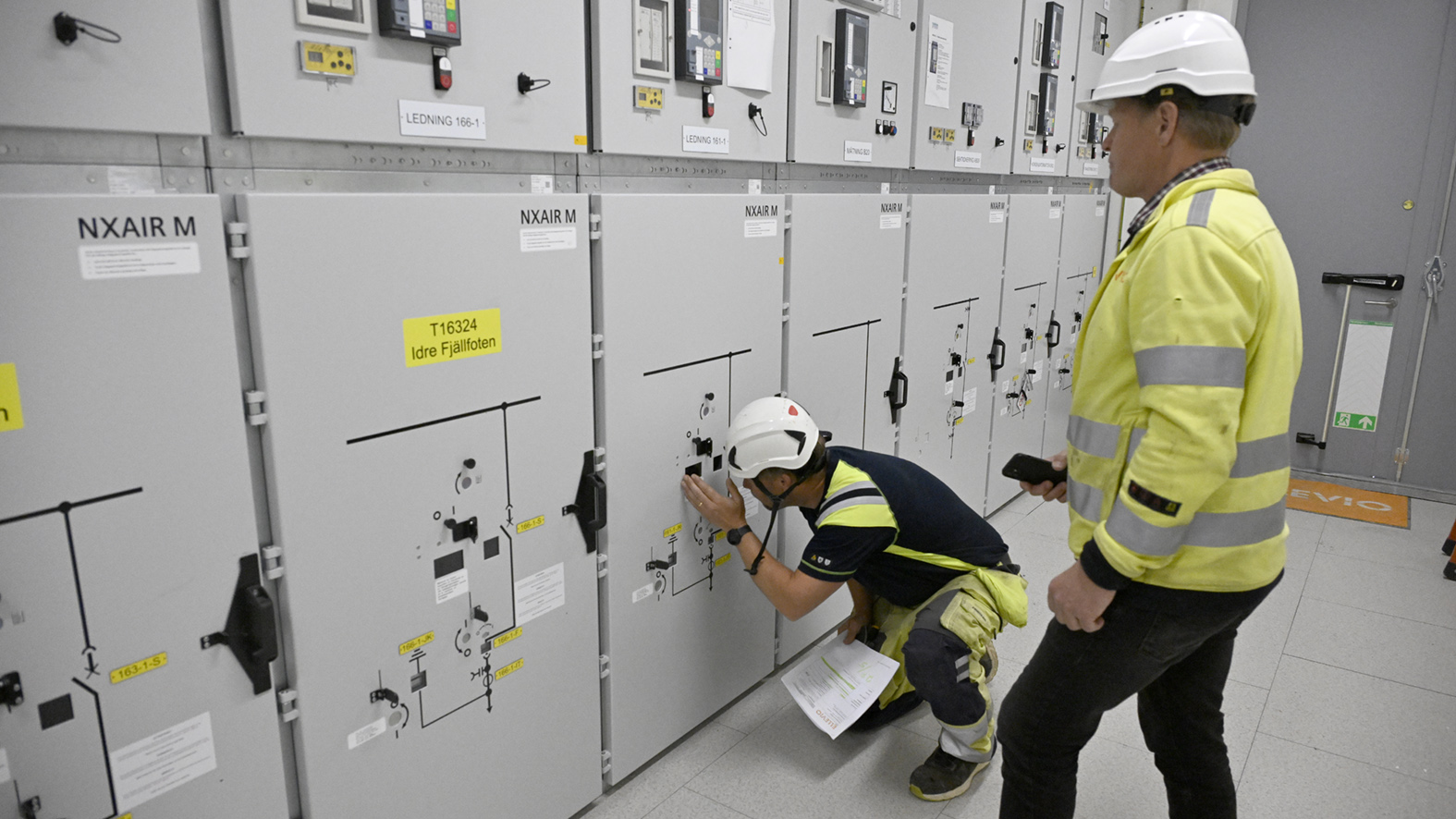

Strömmen är bruten till byarna väster om Idre konstaterar Daniel Östman och gör klart för att kapa den kraftiga elkabeln medan Torbjörn Persson följer arbetet. Foto Nisse Schmidt

— Nu kopplar vi in vår sjätte kabel och ansluter byarna upp till Flötningen, berättar Torbjörn Persson

Tidigare har Idre by kopplats in och en kabel fortsätter hela vägen upp till Idre Himmelfjäll. En annan kabel går under Sörälven och når de delarna av Idre.

—  Nu kommer vi att få en säkrare försörjning av ström till våra kunder och kan även säkra leveranser om något skulle hända, säger Torbjörn.

Åsknedslag som skedde under måndag fortsätter att bli en utmaning, men än värre blir det när en kabel grävs av.

— Allt övervakas från Karlstad och de kan snabbt koppla om vid flera av de situationer som kan uppstå.

Avgrävda kablar är dock sådant som kan ta lite längre tid att åtgärda.

Sedan Daniel brutit strömmen och kontrollerat att det inte finns någon ström i kabeln, så kapas den kraftiga kabeln som matat byarna väster om Idre. Sedan skarvas den med den nya kabeln och kopplas in i luftledningen.

I väntan på det så blev ställverkets personalutrymmen strömlösa.

Annons

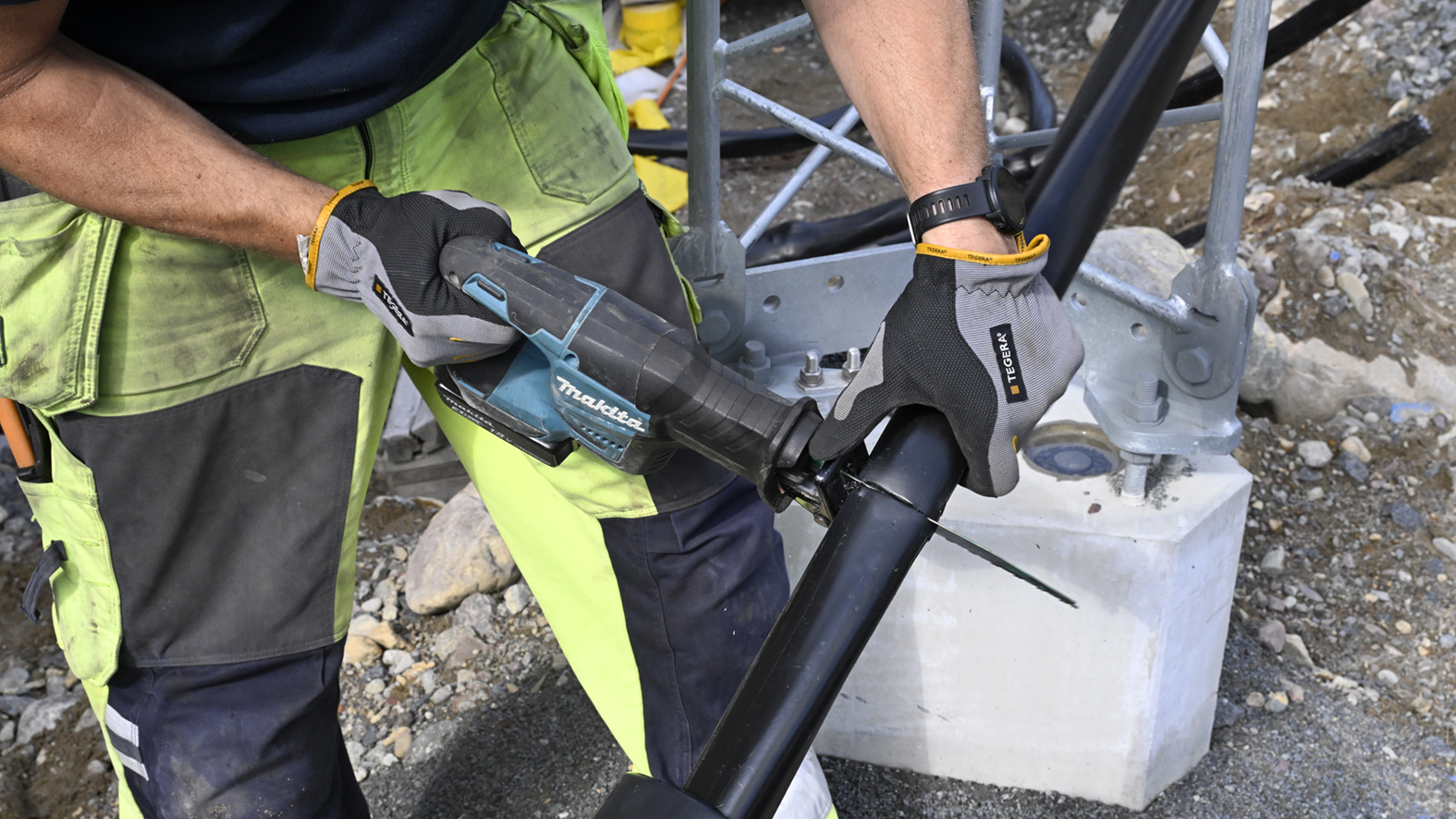

Strömkabeln kapas. Foto Nisse Schmidt

— Nu blev de utan ström i fikarummet, flinar Daniel, medan hans kollegor från Vattenfall fick fika utan ström.

— Imponerande ändå att en sådan här smal kabel kan leverera all den ström som krävs säger Daniel medan han skarvar ihop kabeln från det nya kontrollrummet med den nya kabeln som ska ansluta till luftledningen.

— Nu blir det 20 kilovolt över hela området istället för 10 kilovolt som tidigare. Så nu kan vi leverera mera ström och vi får mycket mer power i nätet, säger Torbjörn.

Fortfarande matas regionnätet av 50 kilovolts ledningar, men nu påbörjas också jättejobbet med att bygga en 130 kilovolts ledning till ett nytt ställverk vid Brattströmmen.

— När den är på plats så får vi den ström som området verkligen behöver och då har vi vår utrustning klar, säger Torbjörn.

Annons
Torbjörn Persson inne i det nya kontrollrummet. Den gamla byggnaden som nu tjänat ut och ska rivas byggdes en gång av Torbjörns farfar Karl, som då jobbade på Idre elektriska. Foto Nisse Schmidt

Då först är idreområdet säkrat och har den ström som behövs.

— Fortfarande är det så att skulle det vara fullt i alla stugor en kall nyårshelg och alla slår på bastun samtidigt, då kan vi tvingas be fjällanläggning att pausa snökanonerna, säger Torbjörn.

Men undan för undan bygg nu de problemen bort.

— När vi får den nya 130 kilovolts ledningen kan vi även bygga el-laddare för lastbilar och då finns det ström som räcker för hela området.

Under onsdagen börjar bit för bit av ledningen till byarna väster om Idre att matas med ström. Nu med 20 kilovolt och om någon vecka ska även de sista stora jobben på regionnätets utbyggnad av ställverk i Idre vara klart.
