Här planeras 34 nya vindkraftverk: ”vi är skyldiga att lyssna på och bemöta alla”

Två stora vindkraftsprojekt planeras just nu i Ludvika kommun.

Skogsindustriföretaget Stora Enso vill bygga två vindparker som tillsammans ska kunna producera el motsvarande förbrukningen i över 130 000 hushåll per år.

Annons

Det största projektet, Vindpark Larix, planeras i skogsområdet cirka 21 kilometer nordväst om Ludvika och strax väster om Nyhammar. Här vill Stora Enso uppföra upp till 21 vindkraftverk, vardera med en totalhöjd på 290 meter.

Det rör sig om produktionsskog på bolagets egen mark. Vindparken beräknas kunna leverera cirka 400 gigawattimmar (GWh) per år, vilket motsvarar hushållselen för omkring 80 000 villor.

Det andra projektet, Vindpark Lepus, planeras ungefär 15 kilometer väster om Ludvika, i närheten av Abborrberg och Bringsjöberg. Här handlar det om 13 vindkraftverk och en beräknad årsproduktion på 260 GWh.

Projektområdet ligger i anslutning till Låsberget, som i Ludvika kommuns tidigare vindbruksplan har pekats ut som lämpligt för vindkraftsetablering.

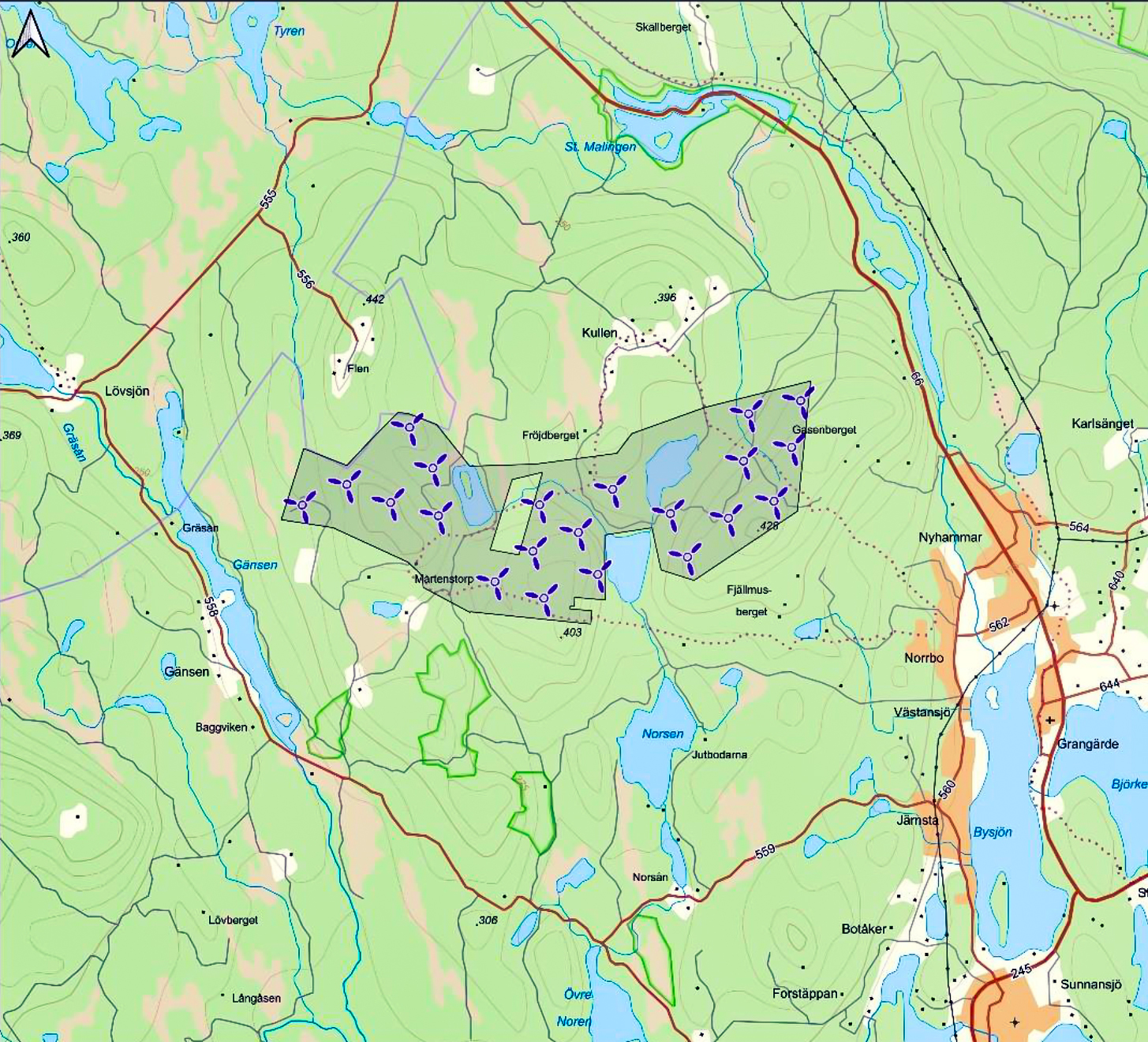

Vindkraftsparken Larix kommer ligga närmre tät bebyggelse än Lepus. Cirka två kilometer från Nyhammar. Området sträcker sig från Ljungåsen till Skattlösberg. Skärmdump: Stora Ensos underlag.
Annons

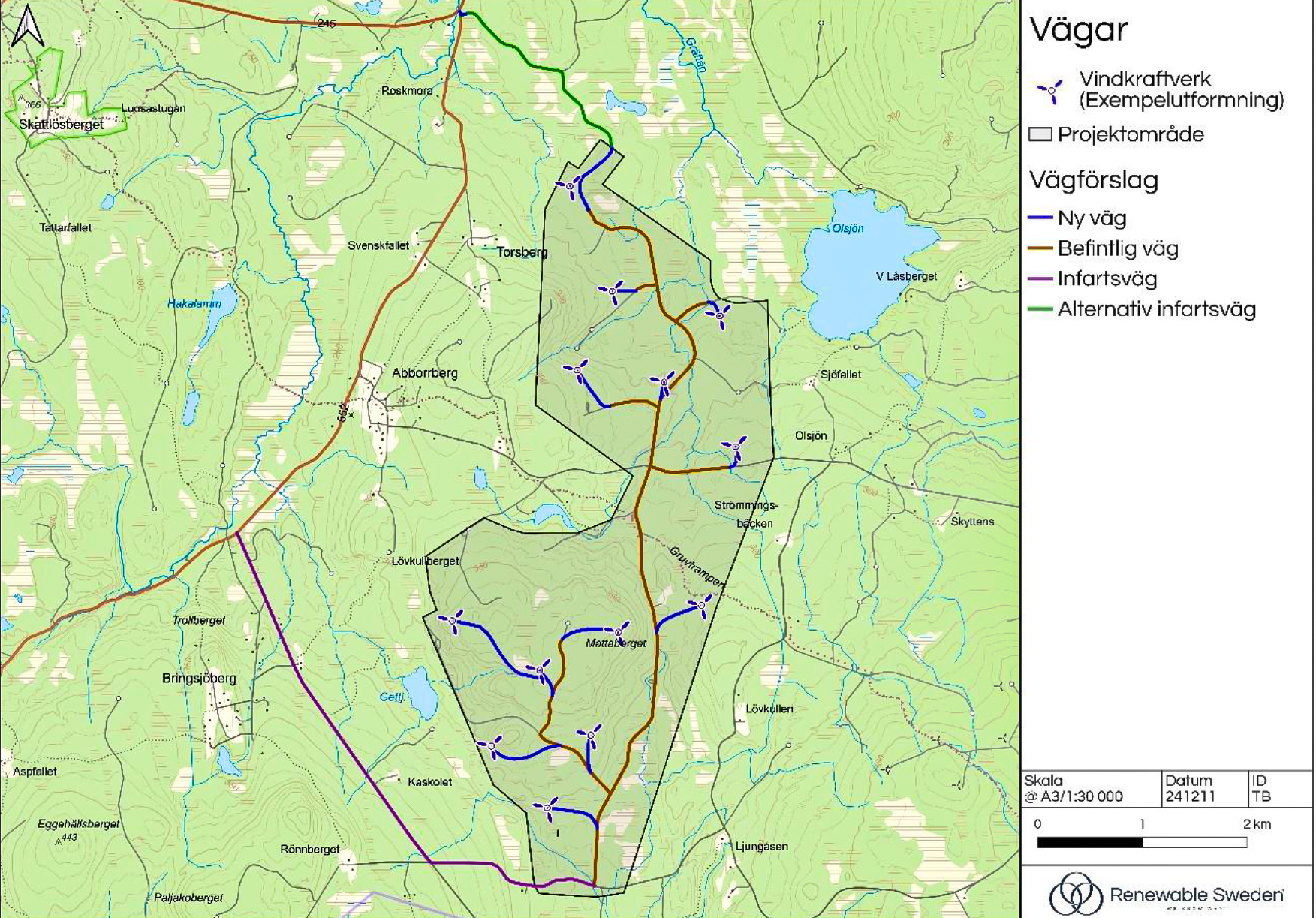

Vindkraftsparken Lepus sträcker sig från Ljungåsen till Skattlösberg. Skärmdump: Stora Ensos underlag.

Båda projekten är i ett tidigt skede och Stora Enso har ännu inte lämnat in någon tillståndsansökan. Just nu pågår avgränsningssamråd enligt miljöbalken.

Eventuell byggstart ligger några år framåt i tiden. Emil Thalin, energiutvecklingschef på Stora Enso förklarar att man först måste genomgå steg såsom samråd, kulturmiljöutredning, miljötillståndsansökan. Plus att man räknar med överklagandeprocesser.

— Så vi räknar med att vi får ett tillstånd som vinner laga kraft tidigast 2028. Och då ska vi projektera i detalj. Vi ska göra upphandlingar, bygga vägar och elkablar. Det skulle kunna bli att vi börjar bygga 2029, men det är lite tidigt, så jag brukar säga att det blir under 30-talet, säger Emil Thalin.

Det brukar ganska ofta bli en del motstånd bland lokalbefolkning som bor nära när vindkraftparker planeras. Hur förhåller ni er till det?

— Det är en del av miljötillståndsprocessen. Vi måste hantera yttranden efter samrådet och vi är skyldiga att lyssna på och bemöta alla yttranden.
