Jätteprojekt överklagat – ny kraftledning till Idre försenas
De växande skidanläggningarna och de stora satsningarna runt Idre kräver att regionnätet för elförsörjningen förstärks. Det som såg ut att vara nära byggstart riskerar nu att fördröjas ett par år, sedan projektet överklagats. Detta eftersom det bedöms drabba rennäringen negativt.

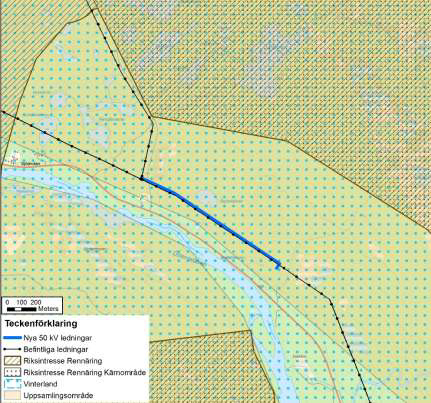

I dag går det en 150 kV-ledning från Åsen till Sälen, och den ska nu förlängas till en ny station vid Brattströmmen söder om Idre. Därmed skulle även Idreområdet få en säkrad strömförsörjning, precis som Sälen.

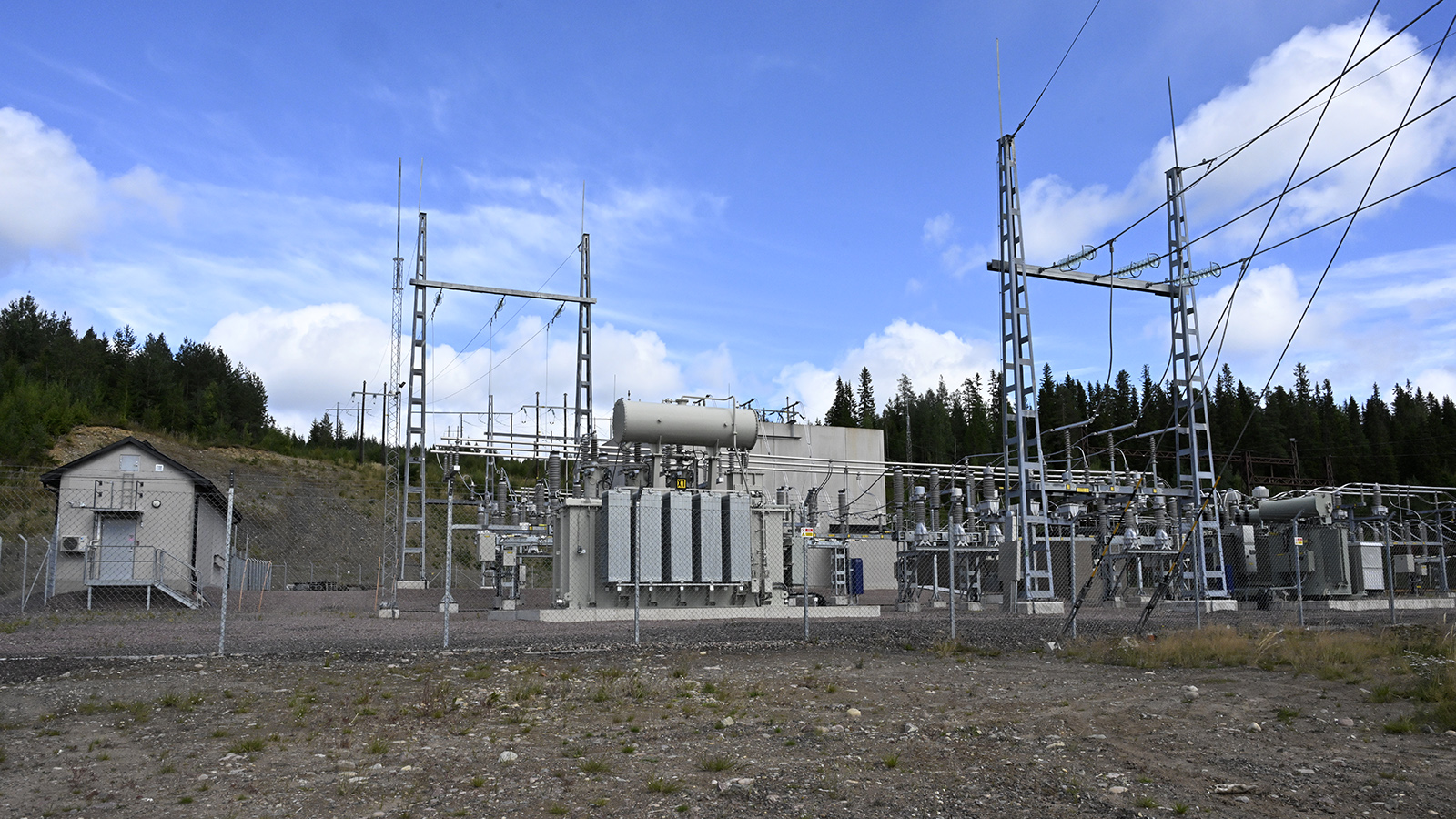

Efter flera års process beviljades projektet tillstånd från Energimarknadsinspektionen (EI) i februari. Projektet, som är kostnadsberäknat till cirka 600 miljoner kronor, innebär att en ny 150 kV-ledning ska byggas från ställverket i Sälen till en ny station vid Brattströmmen söder om Idre. Från den stationen ska sedan två 50 kV-ledningar säkra strömförsörjningen till stationen på Idre Fjäll, som därmed får en säkrad elförsörjning tillsammans med Idre Himmelfjäll.
Med all den utbyggnad som skett i området är situationen i dag kritisk när anläggningarna är fyllda med folk och det samtidigt är kallt. Då kan det hända att skidanläggningarna inte kan köra snökanonanläggningarna. Det nya regionnätet behövs också om det blir aktuellt att bygga laddstationer för tyngre fordon.

I sin tillståndsansökan beskriver Ellevio ”nollalternativet”, det vill säga att ingen ny ledning byggs: ”Nollalternativet innebär att den aktuella kraftledningen inte byggs. Detta innebär vidare att möjligheterna att utvidga fjällturismen i Idreområdet väsentligt begränsas”.
Beslutet om EI:s tillstånd till den nya ledningen har nu överklagats av Idre Nya sameby, som skriver: ”De skadeförebyggande åtgärderna som Ellevio AB åtar sig att genomföra för att minska påverkan är inte tillräckliga. Ledningens påverkan på rennäringen utgör därför ett hinder för att bevilja nätkoncessionen”.
Samebyn påpekar att det finns en rad brister i den miljökonsekvensbeskrivning som Ellevio lämnat in som underlag i sin ansökan. Därför bör Mark- och miljödomstolen upphäva EI:s beslut om nätkoncession.
I sin överklagan poängterar samebyn det som visats i flera studier: Renen undviker områden nära kraftledningar, särskilt om ledningen ligger intill en väg eller turistanläggning. Renar kan också uppfatta UV-ljus från koronaeffekter vid högspänningsledningar. Ljuset är osynligt för människor men kan utlösa flyktrespons hos renar, vilket kan bidra till undvikandebeteende på hundratals meters avstånd, särskilt i vintermiljöer.

Särskild hänsyn krävs också i samband med byggnationen av ledningen och de anläggningar som behövs. Arbetet måste då pausas när flytten av renar sker genom området. Samebyn påtalar också stora kostnadsökningar för kommande flyttar av renar.
Youbert Aziz på Ellevios pressavdelning känner till överklagandet som nu kommit in.
– Nu sker den överklagningsprocess som vi har att följa, men helt klart tappar vi tid och projekteringen kommer att fördyras.
Planen var att arbetet med den nya ledningen skulle kunna upphandlas under det här året, att byggstart skulle ske under 2027 och att anläggningen skulle kunna spänningssättas till julhelgen 2028.
Den dom som Mark- och miljödomstolen nu ska hantera kan också komma att överklagas, men det finns också en möjlighet att den inte kommer att kunna överklagas. Därmed är det i nuläget oklart när det finns en dom som vunnit laga kraft.

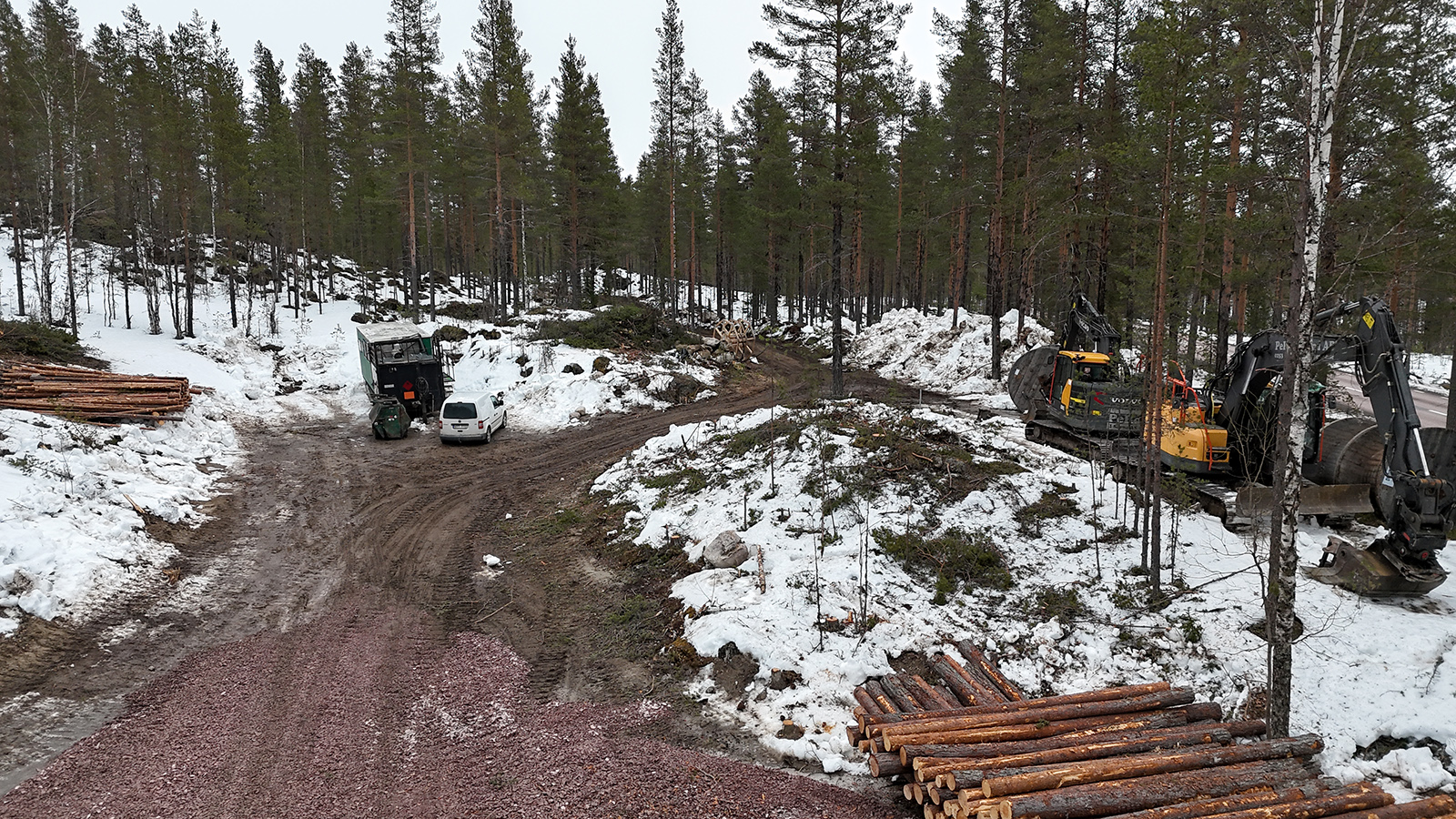

Parallellt med projektet med ett nytt regionnät från Sälen till Idre pågår ett arbete med att markförlägga kraftledningen från Idre och söderut.
– Vi förlägger en ny kabel som ersätter den gamla luftledningen och förbättrar för våra kunder samt vädersäkrar ledningen, förklarar Torbjörn Persson, som är projektledare på Ellevio i norra Dalarna.
På sikt ska ledningen fortsätta från en nätstation vid Larstjärnarna via Brattströmmen till Kringelfjorden.
– Vi använder den gamla vägen så långt det är möjligt och kommer bara att följa riksväg 70 korta sträckor, så att kabeln inte påverkas när vägen nu ska breddas.
När det gäller den här markförläggningen finns alla nödvändiga tillstånd.
Men den el som krävs för att fylla de lokala näten till Idre och Idre Fjäll blir nu försenad.
