Här är nya hjärtat i Leksands elnät – för 100 miljoner

De äldsta delarna i Dala Energis gamla ställverk vid järnvägen i Övermo var från 1976. Nu är den sista etappen i Leksand färdigbyggd och invigd – en stor investering för en elektrifierad framtid.

– Det har kostat omkring 100 miljoner kronor räknat på alla tre etapper sen 2019, men så ska det också hålla i 50 år, sade Sofia Liljeblad, affärsansvarig på Dala Energi, när bandet var klippt.

Sofia Liljeblad beskriver ställverken och den tillhörande transformatorstationen som elnätets hjärta. Det pumpar ut strömmen i blodomloppet av elledningar som går till centrala Leksand och de närliggande byarna.

– Så jag brukar säga att vi har gjort en hjärttransplantation här!

Annons

Ett rött band klipps av de ansvariga framför den nya byggnaden.
Bandet klipptes vid en ceremoni på tisdagen av Dan Stolt, flankerad av Gustaf Hollander och Sofia Liljeblad.

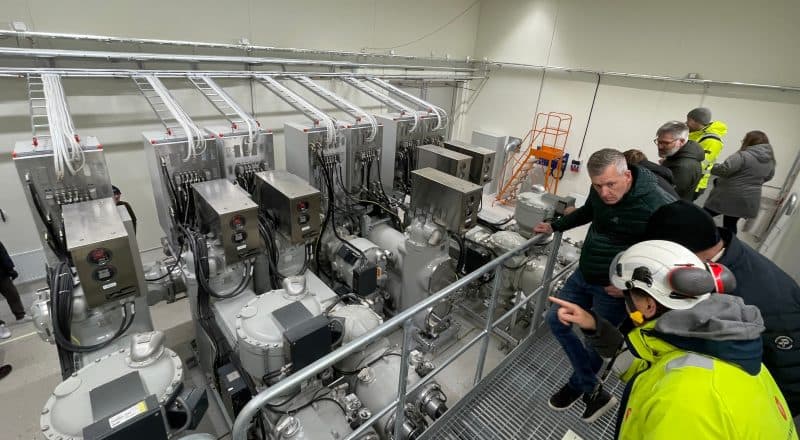

Det är två anonyma grå byggnader som har trängts in mellan riksväg 70 och järnvägsspåret, i en av dem har det allra nyaste ställverket byggts in.

– Tidigare kunde man nästan stå borta vid järnvägen och kasta sten på ställverket, nu är det säkrat och skyddat inomhus, säger Dan Stolt som är Dala Energis nätutvecklingschef.

– Det är också betydligt lättare att underhålla, framhåller projektledaren Gustaf Hollander på Vattenfall Services Nordic som har byggt anläggningen.

Blir det inte svårt att kyla ned en sådan här inläggning inomhus?

– Tvärtom! Vi har element för att värma upp byggnaden, för inuti kapslarna finns det ett isolermedium som gör att vi kan bygga anläggningen väldigt kompakt, och då blir det inte heller någon värme att tala om, förklarar Dan Stolt.

Annons

Redundans har varit ett viktigt ledord när det nya ställverket har utformats. Det innebär förmågan att hålla igång viktiga funktioner även om delar av kapaciteten slås ut.

– Det ställs mycket högre krav på oss nu än för 50 år sedan, både när det gäller leveranssäkerheten, kapaciteten och medarbetarnas säkerhet, säger Sofia Liljeblad.

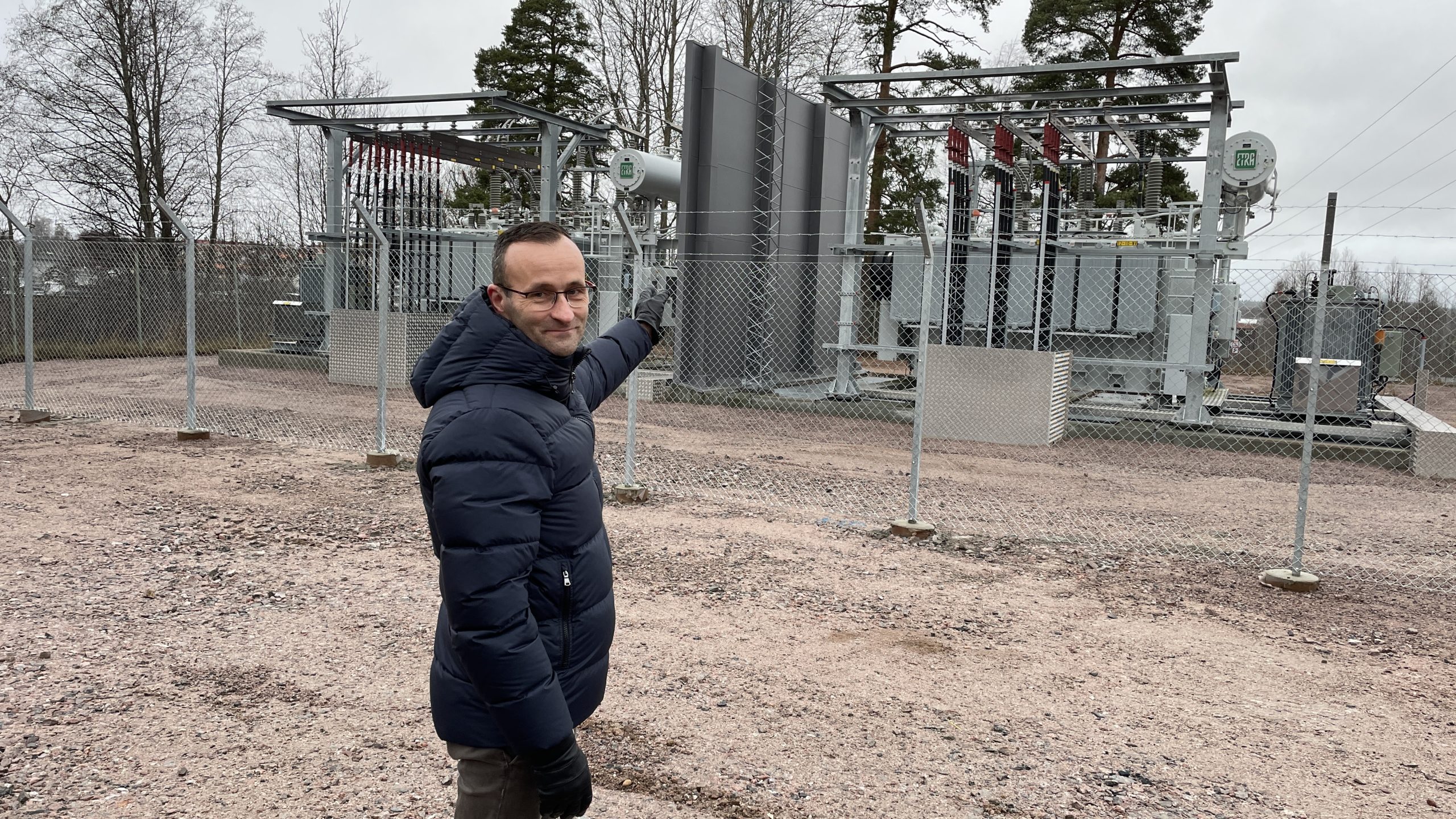

Dan Stolt står och pekar på ställverk
Skiljeväggen mellan de två delarna av transformatorstationen ska skydda den ena sidan från att skadas, även om den andra sidan börjar brinna.

Projektet är klart tidigare än först beräknat och det har följt budgeten. Men trots att Dala Energi har finansierat upprustningen själva så ska den enligt affärsutvecklingschefen inte orsaka någon direkt fördyring av elnätsavgifterna i Dala Energis upptagningsområde.

– Vi sätter av en del av alla elnätsavgifter som våra kunder betalar in för att kunna göra sådana här långtidsinvesteringar. Det här har ingått i den planen, betonar Liljeblad.

En grupp anställda har samlats framför invigningsbandet och den nya byggnaden.
Den nyinvigda ställverksbyggnaden ligger på innergården vid Dala Energis huvudkontor i Leksand.
